Bảo dưỡng bê tông đúng cách
4.9/5 - (48 bình chọn)

Bảo dưỡng bê tông đúng cách không đơn giản là tưới nước vài lần sau khi đổ. Theo tiêu chuẩn TCVN 8828:2011, bê tông cần được bảo vệ khỏi mất nước ngay sau khi hoàn thiện bề mặt, sau đó duy trì độ ẩm liên tục cho đến khi đạt yêu cầu về cường độ bảo dưỡng.

Trong giai đoạn đầu, không nên xối nước trực tiếp khi bề mặt còn non; có thể dùng vật liệu phủ ẩm, nilon hoặc phun sương. Khi bê tông đã đủ cứng, chuyển sang tưới hoặc giữ ẩm thường xuyên, cả ban ngày lẫn ban đêm. Cùng tìm hiểu kỹ hơn các bước qua bài viết dưới đây của NAMI Design!

Hướng dẫn bảo dưỡng bê tông đúng cách, đúng kỹ thuật
Hướng dẫn bảo dưỡng bê tông đúng cách, đúng kỹ thuật

Bảo dưỡng bê tông là gì? Vì sao không nên bỏ qua?

Bảo dưỡng bê tông là gì? Vì sao không nên bỏ qua?
Bảo dưỡng bê tông là gì? Vì sao không nên bỏ qua?

Bảo dưỡng bê tông là quá trình hạn chế nước trong bê tông bốc hơi quá nhanh và duy trì điều kiện ẩm cần thiết để quá trình thủy hóa xi măng tiếp tục diễn ra.

TCVN 8828:2011 định nghĩa bảo dưỡng ẩm tự nhiên là quá trình giữ ẩm thường xuyên cho bê tông dưới tác động của điều kiện khí hậu địa phương. Các phương pháp có thể gồm tưới nước, phủ vật liệu ẩm, phun sương hoặc phủ vật liệu hạn chế nước bốc hơi.

Nếu bề mặt bê tông bị mất nước quá sớm, đặc biệt khi gặp nắng nóng, gió mạnh hoặc độ ẩm không khí thấp, nguy cơ co ngót và nứt bề mặt sẽ tăng. Vì vậy, bảo dưỡng là một phần của quy trình thi công bê tông, không phải công việc phụ sau khi đổ.

Trước khi nghĩ đến bảo dưỡng, chất lượng bê tông đầu vào cũng cần được kiểm soát.

Gia chủ có thể tham khảo thêm hướng dẫn kiểm tra bê tông tươi trước và sau khi đổcách đo độ sụt bê tông tại công trường của NAMI Design.

Button-lien-he-ngay

TCVN 8828:2011 quy định bảo dưỡng bê tông như thế nào?

TCVN 8828:2011 hiện được Viện Tiêu chuẩn Chất lượng Việt Nam ghi nhận ở trạng thái còn hiệu lực và áp dụng cho kết cấu bê tông, bê tông cốt thép chịu tác động trực tiếp của khí hậu Việt Nam.

Bảo dưỡng bê tông theo TCVN 8828:2011
Bảo dưỡng bê tông theo TCVN 8828:2011

Tiêu chuẩn chia quá trình bảo dưỡng thành 2 giai đoạn liên tục.

Giai đoạn 1: Bảo dưỡng ban đầu

Ngay sau khi tạo hình và hoàn thiện bề mặt, cần hạn chế nước bốc hơi khỏi bê tông. Bạn có thể:

  • Phủ bề mặt bằng vật liệu đã làm ẩm
  • Phủ nilon hoặc bạt hạn chế thoát hơi nước
  • Phun chất tạo màng theo hướng dẫn của nhà sản xuất
  • Phun nước dạng sương

Ở thời điểm bê tông còn non, không nên tưới hoặc xối nước mạnh trực tiếp lên bề mặt, vì có thể làm hư lớp mặt vừa hoàn thiện. TCVN đặc biệt yêu cầu phủ ẩm khi thi công trong điều kiện mất nước nhanh như trời nắng gắt hoặc khí hậu nóng khô.

Giai đoạn 2: Bảo dưỡng tiếp theo

Sau giai đoạn ban đầu, bê tông cần được tưới hoặc giữ ẩm liên tục trên các bề mặt hở.

Điểm quan trọng là không có một số lần tưới cố định áp dụng cho mọi công trình. TCVN quy định số lần tưới phụ thuộc điều kiện khí hậu tại nơi thi công, miễn sao bề mặt bê tông luôn được giữ ẩm. Việc giữ ẩm cần thực hiện cả ban ngày và ban đêm.

Với mặt sàn phù hợp, có thể ngâm nước thay cho việc tưới nước nhiều lần.

Bê tông sau khi đổ bao lâu thì tưới nước?

Bê tông sau khi đổ bao lâu thì tưới nước
Bê tông sau khi đổ bao lâu thì tưới nước?

Không nên áp dụng máy móc các mốc như “sau 2 giờ”, “sau 4 giờ” hay “sau 6 giờ” cho mọi loại bê tông.

Ngay sau khi hoàn thiện, việc đầu tiên là chống mất nước. Khi bề mặt còn yếu, bạn nên phủ ẩm, che nilon hoặc phun sương thay vì xối nước trực tiếp. Chỉ chuyển sang tưới nước thông thường khi bề mặt đã đủ ổn định để nước không làm hư lớp bê tông non.

Thời điểm cụ thể còn phụ thuộc vào:

  • Loại xi măng và phụ gia
  • Cấp phối bê tông
  • Nhiệt độ môi trường
  • Nắng, gió và độ ẩm không khí
  • Hạng mục móng, cột, dầm, sàn hay mái

Vì vậy, tại công trường cần bám theo biện pháp thi công và chỉ dẫn kỹ thuật thay vì chỉ nhìn đồng hồ.

Bảo dưỡng bê tông bao nhiêu ngày là đủ?

Bảo dưỡng bê tông bao nhiêu ngày là đủ
Bảo dưỡng bê tông bao nhiêu ngày là đủ?

Đây là phần rất dễ bị hiểu sai. TCVN 8828:2011 không quy định rằng mọi loại bê tông đều phải bảo dưỡng đúng 7 ngày. Thời gian cần thiết phụ thuộc vùng khí hậu, mùa trong năm, loại bê tông và cường độ bảo dưỡng tới hạn.

Hà Nội nằm trong Vùng A (khu vực từ Diễn Châu, Nghệ An trở ra). Với bê tông nặng thông thường sử dụng xi măng poóc-lăng hoặc poóc-lăng hỗn hợp, Bảng 2 của TCVN đưa ra mức tham chiếu tối thiểu:

ĐIỀU KIỆN TẠI VÙNG A THỜI GIAN TRONG NĂM THỜI GIAN BẢO DƯỠNG CẦN THIẾT TỐI THIỂU
Mùa mưa ẩm Tháng 4 → Tháng 9 3 ngày đêm
Mùa hanh khô Tháng 10 → Tháng 3 năm sau 4 ngày đêm

Đi kèm với đó là yêu cầu về cường độ bảo dưỡng tới hạn, không nên hiểu rằng cứ đủ số ngày trên là có thể tự động ngừng bảo dưỡng. Hồ sơ thiết kế, loại xi măng, phụ gia và điều kiện thi công thực tế có thể yêu cầu thời gian dài hơn.

Ví dụ, tiêu chuẩn quy định bê tông dùng xi măng poóc-lăng xỉ, poóc-lăng Puzolan hoặc một số trường hợp đóng rắn chậm cần kéo dài thời gian bảo dưỡng so với mức thông thường.

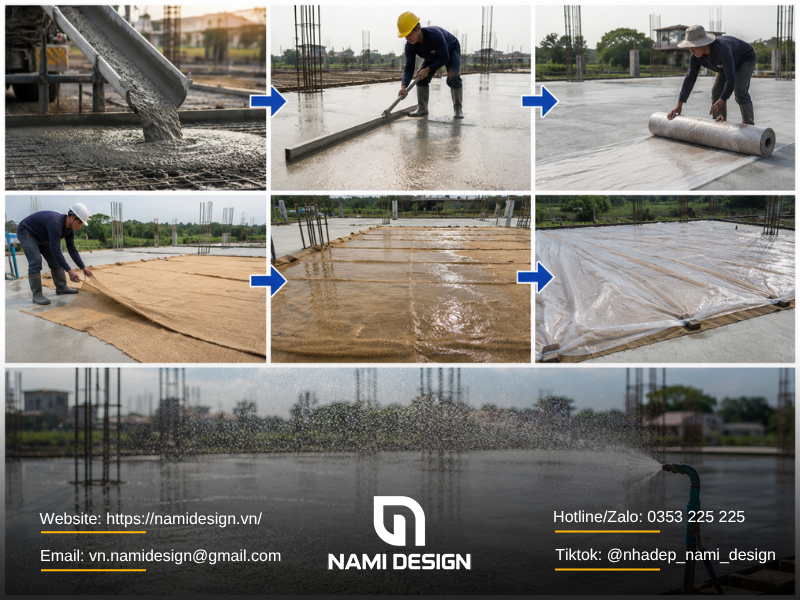

Quy trình bảo dưỡng bê tông đúng cách sau khi đổ

Quy trình bảo dưỡng bê tông đúng cách sau khi đổ
Quy trình bảo dưỡng bê tông đúng cách sau khi đổ

Với công trình nhà ở, gia chủ có thể hiểu quy trình theo 5 bước đơn giản sau đây:

Bước 1: Bảo vệ bề mặt ngay sau khi hoàn thiện

Không để bê tông vừa đổ tiếp xúc trực tiếp quá lâu với nắng nóng hoặc gió mạnh.

Bước 2: Hạn chế nước bốc hơi

Phủ vật liệu ẩm, nilon, bạt hoặc sử dụng phun sương tùy biện pháp thi công.

Bước 3: Bắt đầu giữ ẩm trực tiếp

Khi bề mặt đã đủ ổn định, chuyển sang tưới nước hoặc phương pháp giữ ẩm phù hợp.

Bước 4: Duy trì độ ẩm liên tục

Không nên để bê tông trải qua chu kỳ ướt – khô – ướt – khô liên tục. Số lần tưới phải điều chỉnh theo thời tiết để bề mặt luôn ẩm, kể cả ban đêm.

Bước 5: Tiếp tục kiểm tra sau khi tháo cốp pha

Tháo cốp pha không đồng nghĩa với kết thúc bảo dưỡng. Nếu bê tông chưa đạt cường độ bảo dưỡng tới hạn thì các bề mặt vừa lộ ra vẫn phải tiếp tục được giữ ẩm.

Cách bảo dưỡng bê tông theo từng hạng mục nhà ở

Cách bảo dưỡng bê tông theo từng hạng mục nhà ở
Cách bảo dưỡng bê tông theo từng hạng mục nhà ở

Bảo dưỡng bê tông móng

Móng thường ít chịu nắng trực tiếp hơn sàn mái nhưng vẫn cần giữ ẩm sau khi đổ. Tránh để bề mặt móng khô nhanh, đặc biệt ở khu vực hở hoặc gặp gió.

Bảo dưỡng bê tông cột và dầm

Sau khi tháo cốp pha, cần kiểm tra bề mặt cột, dầm. Nếu chưa đạt yêu cầu bảo dưỡng thì tiếp tục giữ ẩm bằng tưới nước, vật liệu phủ hoặc giải pháp phù hợp.

Bảo dưỡng bê tông sàn

Sàn có diện tích bề mặt lớn nên dễ mất nước. Có thể sử dụng phủ ẩm, tưới nước hoặc tạo vùng ngâm nước nông khi điều kiện thi công cho phép.

Bảo dưỡng bê tông mái

Mái và sân thượng thường chịu nắng, gió trực tiếp nên cần được kiểm soát kỹ hơn. Trong ngày nắng nóng, tần suất kiểm tra độ ẩm cần tăng thay vì áp dụng lịch tưới cố định.

Button-lien-he-cta

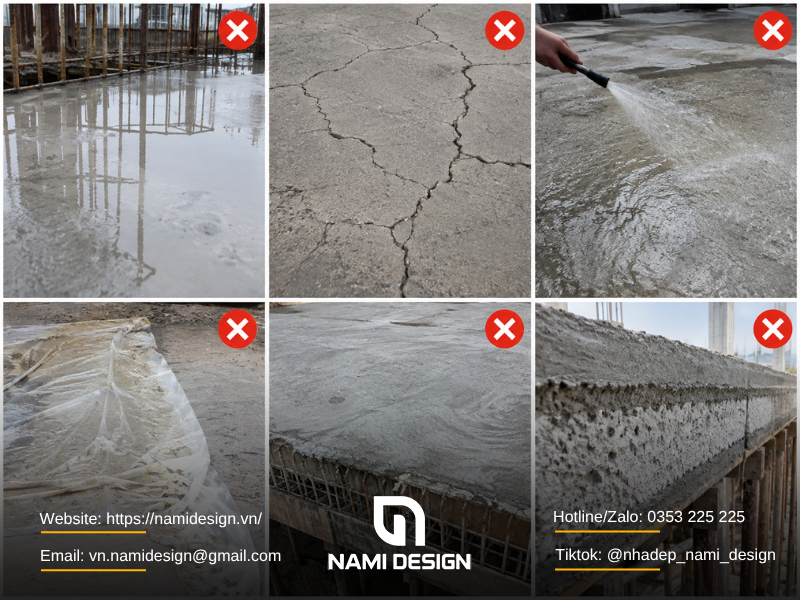

6 lỗi bảo dưỡng bê tông thường gặp

Những lỗi bảo dưỡng bê tông thường gặp
Những lỗi bảo dưỡng bê tông thường gặp

1. Đổ xong rồi để nguyên dưới nắng

Bề mặt có thể mất nước nhanh ngay trong giai đoạn đầu.

2. Chờ bê tông khô mới bắt đầu tưới

Mục tiêu của bảo dưỡng là ngăn bê tông bị mất ẩm quá mức, không phải chờ khô rồi mới bổ sung nước.

3. Xối vòi nước mạnh lên bê tông còn non

Có thể ảnh hưởng lớp bề mặt vừa hoàn thiện.

4. Chỉ tưới 1 – 2 lần/ngày theo thói quen

TCVN không quy định số lần cố định; yêu cầu cốt lõi là bề mặt luôn được giữ ẩm.

5. Chỉ bảo dưỡng ban ngày

Bê tông vẫn có thể mất nước vào ban đêm. Tiêu chuẩn yêu cầu duy trì giữ ẩm cả ngày lẫn đêm.

6. Tháo cốp pha là dừng tưới

Nếu bê tông chưa đạt cường độ bảo dưỡng tới hạn thì vẫn phải tiếp tục bảo dưỡng.

Nếu chưa xác định được cấp độ chịu lực phù hợp, hướng dẫn cách chọn mác bê tông cho nhà dân dụng sẽ giúp gia chủ hiểu rõ hơn mối liên hệ giữa cấp phối, cường độ và chất lượng thi công.

Kết luận

Bảo dưỡng bê tông đúng cách cần nhớ 3 nguyên tắc: bảo vệ bề mặt sớm – duy trì độ ẩm liên tục – điều chỉnh theo điều kiện khí hậu và yêu cầu kỹ thuật thực tế.

Đặc biệt, không nên áp dụng máy móc các quy tắc như “sau vài giờ mới tưới”, “ngày tưới 3 lần” hay “đủ 7 ngày là đạt”. TCVN 8828:2011 lấy cường độ bảo dưỡng tới hạn và điều kiện khí hậu làm căn cứ quan trọng để xác định chế độ bảo dưỡng.

Trong quá trình xây nhà, ngoài bảo dưỡng sau khi đổ, các bước kiểm tra mác bê tông, độ sụt, cốp pha, cốt thép, đầm bê tông và nghiệm thu kết cấu cũng cần được kiểm soát đồng bộ để hạn chế sửa chữa về sau.

Thông tin liên hệ:

NAMI Design – Giải pháp nhà phố thích nghi khí hậu nóng ẩm Việt Nam

◼️ Hotline: 0353 225 225 (Mr. Nam)
◼️ Trụ sở: Số 619 Nguyễn Trãi, P. Thanh Liệt, Hà Nội
◼️ Email: vn.namidesign@gmail.com

Button-lien-he

Tham khảo mẫu nhà trọn gói đẹp
