Bo-tri-thep-mong-bang
4.9/5 - (68 bình chọn)

Bố trí thép móng băng đúng kỹ thuật là yếu tố quyết định độ ổn định, khả năng chịu lực và tuổi thọ của công trình nhà ở. Nếu đặt sai phương thép, thiếu thép đai, nối thép không đủ chiều dài hoặc không đảm bảo lớp bê tông bảo vệ, móng có thể bị nứt, lún lệch và phát sinh chi phí sửa chữa lớn sau khi đưa vào sử dụng.

Trong bài viết này, NAMI Design sẽ giúp bạn đọc hiểu rõ hơn cấu tạo thép móng băng, nguyên tắc bố trí thép lớp trên – lớp dưới, khoảng cách thép bản móng, thép đai dầm móng, cách đọc bản vẽ và checklist nghiệm thu trước khi đổ bê tông.

Viec-bo-tri-thep-mong-bang-duoc-nhieu-chu-nha-quan-tam

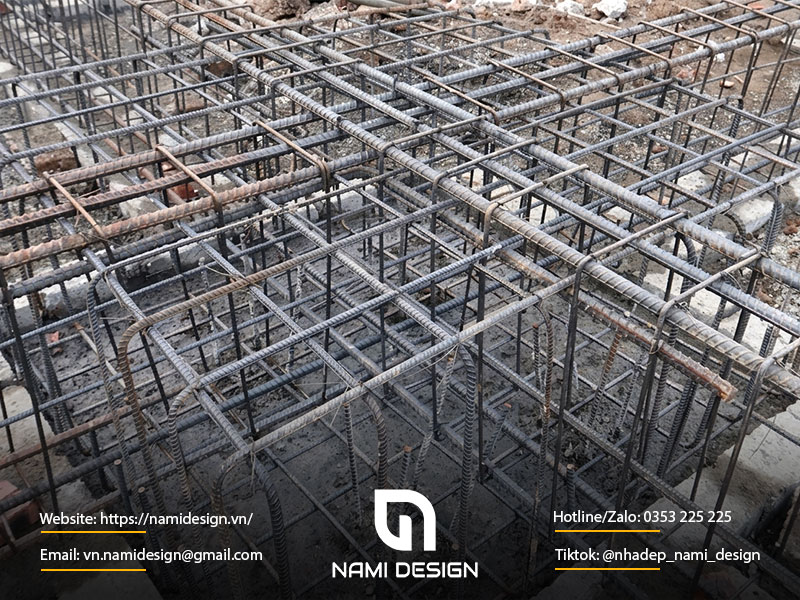

Việc bố trí thép móng băng được nhiều chủ nhà quan tâm, tìm hiểu

Bố trí thép móng băng là gì?

Bố trí thép móng băng là việc sắp xếp, liên kết và cố định cốt thép trong móng theo đúng bản vẽ kết cấu, giúp móng chịu lực tốt, hạn chế nứt lún và đảm bảo an toàn cho công trình. Trong nhà ở dân dụng, thép móng băng thường gồm các thành phần chính:

  • Thép bản móng: Phân tán tải trọng từ tường, cột xuống nền đất; thường bố trí theo hai phương
  • Thép dầm móng: Liên kết các vị trí chịu lực, tăng khả năng chịu uốn, chịu kéo và hạn chế biến dạng móng
  • Thép đai: Giữ ổn định thép dọc, chống xô lệch khi đổ bê tông và tăng khả năng chịu cắt
  • Thép cấu tạo: Hỗ trợ ổn định hình dạng, phân bố ứng suất và liên kết giữa các lớp thép
  • Thép chờ cột: Neo từ móng lên cột, giúp truyền tải trọng từ thân nhà xuống móng an toàn
Cau-tao-thep-mong-bang
Thép móng băng được cấu tạo từ nhiều thành phần

Khi lựa chọn thép cho móng băng, cần kiểm tra đúng chủng loại, đường kính, mác thép và chứng chỉ vật liệu; với thép thanh vằn, có thể đối chiếu theo TCVN 1651-2:2018 về thép thanh vằn dùng cho bê tông cốt thép.

Cấu tạo thép móng băng gồm những gì?

Cấu tạo thép móng băng gồm các bộ phận chính như thép bản móng, thép dầm móng, thép đai, thép chờ cột và lớp bê tông bảo vệ. Các bộ phận này liên kết với nhau để tạo thành hệ khung chịu lực, giúp móng phân bổ tải trọng, hạn chế nứt, lún lệch và tăng độ bền cho công trình.

Thép bản móng

Thép bản móng được đặt trong phần bản móng, thường bố trí theo hai phương để phân bổ tải trọng từ cột, tường và dầm móng xuống nền đất. Khi thi công, cần đặt thép đúng phương chịu lực, đúng đường kính, đúng khoảng cách theo bản vẽ và kê bằng con kê bê tông để đảm bảo lớp bảo vệ.

Thép dầm móng

Thép dầm móng nằm trong dầm móng, có nhiệm vụ chịu uốn, chịu kéo và liên kết các vị trí chịu lực. Thép chủ phải đúng số lượng, đường kính, vị trí; các thanh thép dọc cần được neo, nối đúng kỹ thuật và buộc chắc để không xô lệch khi đổ bê tông.

Thép đai

Thép đai bao quanh thép dọc trong dầm móng, giúp cố định khung thép, tăng khả năng chịu cắt và hạn chế nứt cục bộ. Khoảng cách thép đai thường dày hơn ở khu vực gần cột, gối móng hoặc vị trí chịu lực lớn, nhưng thông số chính xác phải theo bản vẽ kết cấu.

Thép chờ cột

Thép chờ cột là phần thép neo từ móng lên thân cột, giúp liên kết móng với kết cấu phía trên. Cần kiểm tra đúng tim trục, số lượng, đường kính, chiều dài neo và cố định chắc chắn để thép không nghiêng lệch khi đổ bê tông.

Lớp bê tông bảo vệ

Lớp bê tông bảo vệ bao quanh cốt thép, giúp chống ăn mòn, hạn chế rỉ thép và tăng tuổi thọ móng. Cần dùng con kê bê tông đúng kích thước, không dùng gạch vỡ, đá vụn, gỗ hoặc vật liệu tạm để kê thép; đồng thời đảm bảo thép không chạm đất, cốp pha hoặc bê tông lót.

Nguyên tắc bố trí thép móng băng đúng kỹ thuật

Bố trí thép móng băng đúng kỹ thuật giúp móng chịu lực tốt, hạn chế nứt và giảm nguy cơ lún lệch. Khi thi công, cần tuân thủ bản vẽ kết cấu, điều kiện nền đất, tải trọng công trình và chỉ dẫn của kỹ sư, không nên làm theo kinh nghiệm cảm tính.

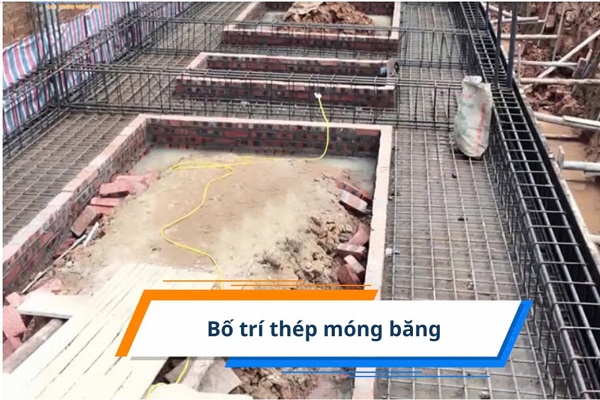

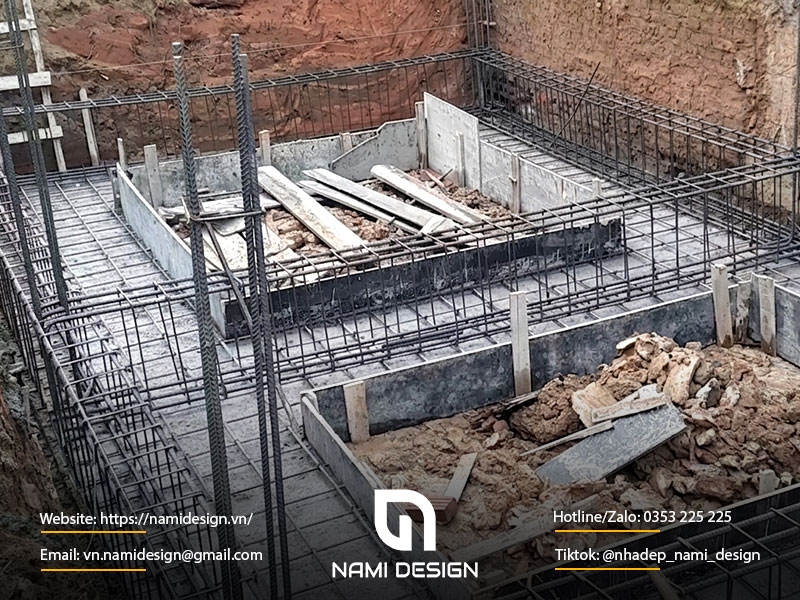

Nguyen-tac-bo-tri-thep-mong-bang-chuan-ky-thuat
Cách nguyên tắc cần thiết khi bố trí thép móng băng

Xác định đúng phương chịu lực chính

Thép móng băng phải được đặt đúng phương chịu lực để truyền tải trọng từ cột, tường và dầm móng xuống nền đất ổn định. Cần xác định phương chịu lực theo bản vẽ, không tự ý đảo phương thép hoặc thay đổi lớp thép nếu chưa có chỉ định kỹ thuật.

Với móng băng giao nhau, cần kiểm tra kỹ vị trí thép tại các điểm giao để tránh thiếu thép hoặc chồng thép sai cách.

Bố trí đúng thép lớp dưới và lớp trên

Thép móng băng có thể gồm thép lớp dưới, thép lớp trên và thép gia cường tại các vị trí chịu lực lớn. Việc đặt sai lớp thép có thể làm giảm khả năng chịu uốn, chịu kéo và gây nứt móng.

Khi thi công, cần đặt đúng vị trí từng lớp thép, giữ khoảng hở để bê tông bao phủ đều, buộc khung thép chắc chắn và không tự ý cắt bỏ thép gia cường tại cột, góc móng hoặc điểm giao móng.

Đảm bảo khoảng cách thép bản móng

Khoảng cách thép bản móng ảnh hưởng trực tiếp đến khả năng phân bố tải trọng và chống nứt. Khoảng cách này phải đúng theo bản vẽ kết cấu, không đặt thưa hơn để tiết kiệm vật liệu.

Các thanh thép cần thẳng hàng, đều khoảng cách, đúng phương và không bị cong võng. Trước khi đổ bê tông, cần đo kiểm tại nhiều vị trí thay vì chỉ quan sát bằng mắt.

Các ký hiệu như D12a150 hoặc D14a200 cho biết đường kính và khoảng cách thép; ví dụ “a150” nghĩa là các thanh thép cách nhau 150mm. Thông số a150 – a200 chỉ mang tính tham khảo phổ biến, không thay thế bản vẽ thiết kế.

Bố trí đúng khoảng cách thép đai dầm móng

Thép đai dầm móng có nhiệm vụ giữ ổn định thép chủ, tăng khả năng chịu cắt và hạn chế biến dạng cục bộ. Khi bố trí, cần đặt thép đai đúng khoảng cách, thường dày hơn tại khu vực gần cột, gối móng hoặc vùng chịu lực lớn.

Thép đai phải ôm sát thép chủ, móc đai bẻ đúng quy cách, buộc chắc và không được bỏ bớt ở đoạn khuất hoặc điểm giao móng.

Tuân thủ nguyên tắc neo, nối thép

Neo và nối thép cần thực hiện đúng bản vẽ kết cấu. Mối nối không đủ chiều dài, nối tại vùng chịu lực lớn hoặc nối tập trung cùng một mặt cắt có thể làm giảm khả năng truyền lực của cốt thép.

Các mối nối nên bố trí so le, buộc chắc, đủ chiều dài chồng nối và tránh vùng chịu lực lớn nếu thiết kế không cho phép. Thép chờ cột phải neo đủ chiều dài vào móng và đặt đúng tim trục.

Không nên hàn nối thép tùy tiện nếu bản vẽ hoặc kỹ sư kết cấu không chỉ định. Chiều dài nối thép cần căn cứ vào loại thép, đường kính thép, vị trí chịu lực, cấp bê tông và hồ sơ thiết kế.

Kê thép bằng con kê bê tông

Con kê bê tông giúp giữ thép đúng cao độ, đảm bảo lớp bê tông bảo vệ và tránh để thép tiếp xúc trực tiếp với đất, cốp pha hoặc bê tông lót. Cần dùng con kê bê tông đúng kích thước, đủ cường độ và bố trí đều dưới hệ thép. Không nên dùng gạch vỡ, đá vụn, gỗ, nhựa mỏng hoặc vật liệu tạm để kê thép.

Sau khi công nhân di chuyển, lắp cốp pha hoặc buộc thép bổ sung, cần kiểm tra lại cao độ thép để đảm bảo bê tông có thể bao phủ đều quanh cốt thép khi đổ và đầm.

Button-lien-he-ngay

Bạn đang triển khai công trình? Tìm hiểu ngay sàn không dầm để đảm bảo tải trọng được truyền xuống móng băng đúng nguyên lý.

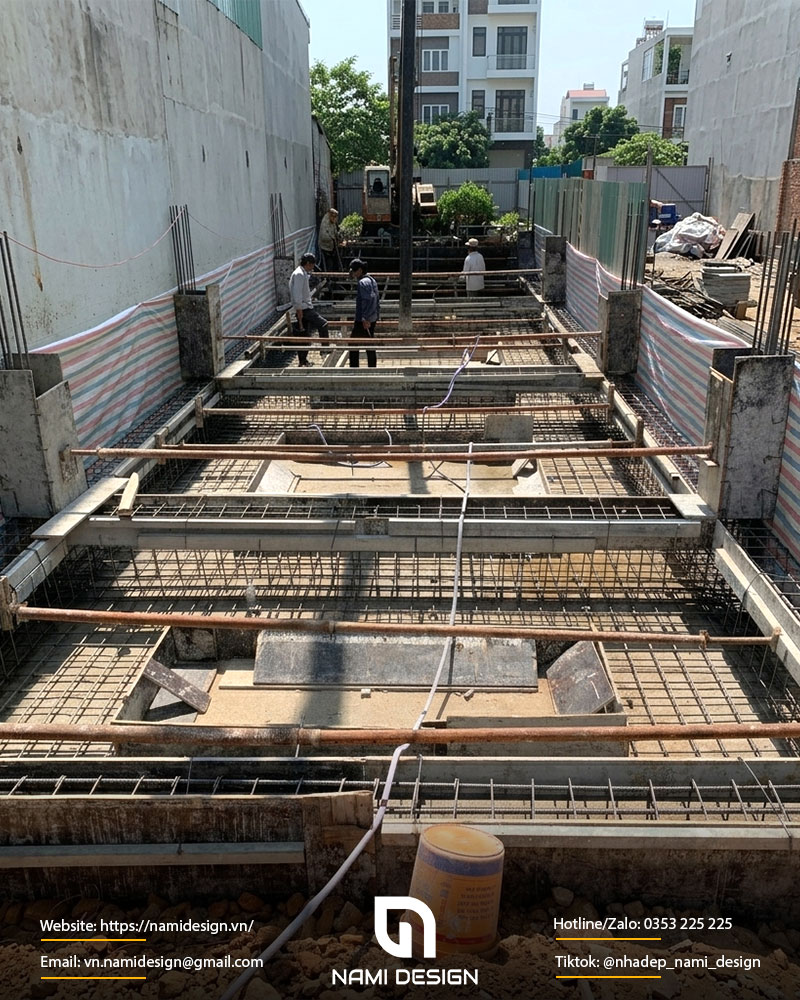

Cau-tao-thep-mong-bang
Thép móng băng được cấu tạo từ nhiều thành phần chính

Bản vẽ bố trí thép móng băng và cách đọc ký hiệu

Bản vẽ bố trí thép móng băng là tài liệu kỹ thuật thể hiện kích thước móng, vị trí dầm móng, lớp thép bản móng, thép dầm, thép đai, thép chờ cột và các chi tiết neo nối cốt thép.

Trước khi thi công, chủ nhà nên yêu cầu đơn vị thiết kế – thi công cung cấp bản vẽ kết cấu rõ ràng để đối chiếu tại công trình, tránh tình trạng làm theo kinh nghiệm hoặc tự ý thay đổi thép.

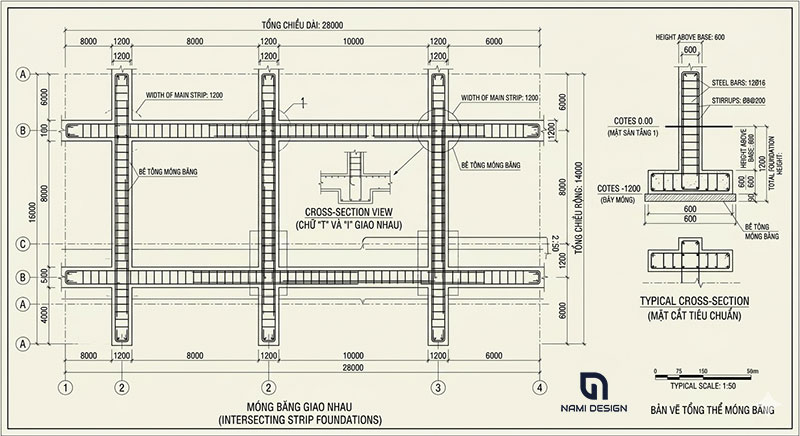

Ban-ve-tong-the-mong-bang
Bản vẽ bố trí thép móng băng có chú thích thép bản móng, thép dầm móng và thép chờ cột

Các ký hiệu thường gặp:

KÝ HIỆU CÁCH HIỂU VÍ DỤ
D12, D14, D16 Đường kính thanh thép, đơn vị mm D16 là thép đường kính 16mm
a150, a200 Khoảng cách giữa các thanh thép D12a150 nghĩa là thép D12 đặt cách nhau 150mm
2D16, 4D18 Số lượng và đường kính thép 4D18 là 4 thanh thép đường kính 18mm
Lớp trên / lớp dưới Vị trí đặt thép trong bản móng hoặc dầm móng Thép lớp dưới thường đặt gần đáy móng theo bản vẽ
Thép chờ cột Thép neo từ móng lên cột Cần đúng tim trục, đủ chiều dài neo
Chiều dài neo/nối Đoạn thép cần neo hoặc chồng nối Phải theo bản vẽ kết cấu, không nối tùy tiện

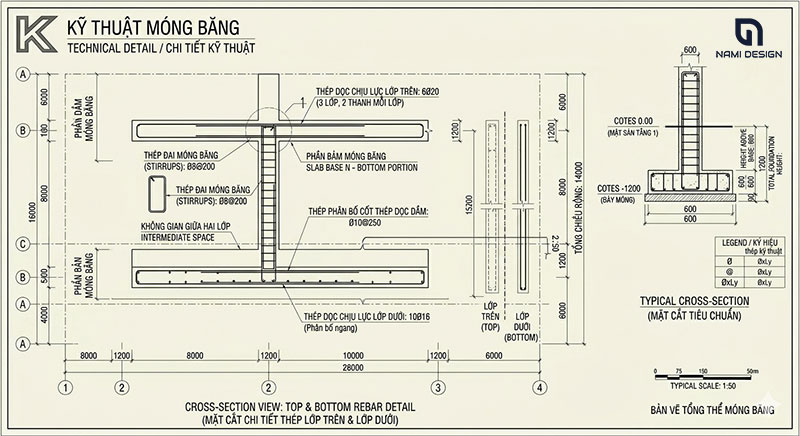

Ban-ve-chi-tiet-thep-lop-tren-lop-duoi
Chi tiết thép lớp trên – lớp dưới

Sai sót trong liên kết móng và mái có thể gây nứt công trình, hãy tìm hiểu thi công đan sắt đổ mái 2 lớp để đảm bảo tải trọng phân bổ hợp lý.

Button-lien-he-cta

Quy trình thi công và nghiệm thu thép móng băng

Quy trình thi công thép móng băng cần được kiểm soát chặt chẽ từ khâu đọc bản vẽ, định vị móng, gia công thép, lắp đặt cốt thép đến nghiệm thu trước khi đổ bê tông.

Bước 1: Kiểm tra bản vẽ kết cấu và định vị tim móng

Trước khi thi công, cần đọc kỹ bản vẽ móng để xác định đúng kích thước, cao độ, vị trí dầm móng, bản móng và thép chờ cột. Đồng thời, cần định vị chính xác tim trục, ranh móng, cao độ đáy móng và các vị trí giao móng, góc móng, cột, tường chịu lực.

Bước 2: Đào móng, xử lý nền và đổ bê tông lót

Sau khi định vị, tiến hành đào móng đúng chiều rộng, chiều sâu và cao độ thiết kế. Đáy móng cần được vệ sinh sạch bùn đất, rác, nước đọng và đầm chặt theo yêu cầu kỹ thuật. Sau đó đổ bê tông lót để tạo mặt bằng ổn định, hạn chế thép tiếp xúc trực tiếp với đất.

Bước 3: Gia công và cắt uốn thép theo bản vẽ

Thép móng băng cần được gia công đúng chủng loại, đường kính, chiều dài và hình dạng theo hồ sơ thiết kế. Trước khi lắp đặt, cần kiểm tra mác thép, bề mặt thép, loại bỏ thép rỉ sét nặng, cong vênh hoặc dính dầu mỡ. Thép bản móng, thép dầm móng, thép đai và thép chờ cột nên được phân loại rõ để tránh nhầm lẫn.

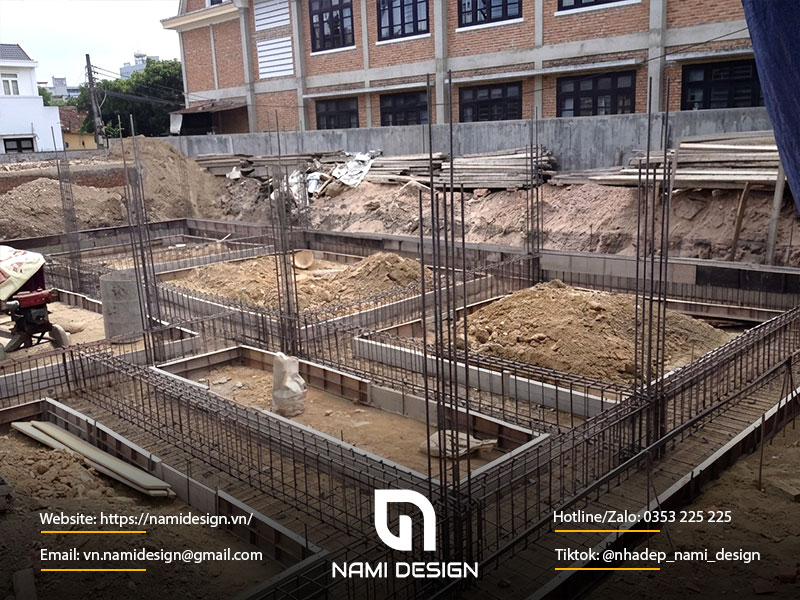

Quy-trinh-thi-cong-thep-mong-bang-chuan-ky-su
Quy trình thi công thép móng băng tiêu chuẩn

Bước 4: Lắp đặt thép bản móng và thép dầm móng

Đây là bước quan trọng ảnh hưởng trực tiếp đến khả năng chịu lực của móng băng. Thép cần được bố trí đúng phương chịu lực, đúng lớp trên – lớp dưới, đúng số lượng, đường kính và khoảng cách thiết kế.

Tại các vị trí góc móng, giao móng hoặc chân cột, không được tự ý cắt bỏ thép gia cường. Các mối buộc phải chắc chắn để tránh xô lệch khi đổ bê tông.

Bước 5: Lắp thép đai, thép chờ cột và con kê bê tông

Sau khi lắp hệ thép chính, cần hoàn thiện thép đai, thép chờ cột và con kê bê tông. Thép đai phải đúng khoảng cách, đặc biệt tại khu vực gần cột và gối móng. Thép chờ cột cần đặt đúng tim trục, đủ chiều dài neo và không bị nghiêng lệch.

Con kê bê tông phải đúng kích thước để đảm bảo lớp bê tông bảo vệ, không nên dùng gạch vỡ, đá vụn, gỗ hoặc vật liệu tạm để kê thép.

Bước 6: Nghiệm thu cốt thép móng trước khi đổ bê tông

Trước khi đổ bê tông, kỹ sư hoặc giám sát cần kiểm tra toàn bộ hệ thép móng băng. Nội dung nghiệm thu gồm: đường kính, số lượng, chủng loại thép, khoảng cách thép, vị trí lớp thép trên – dưới, chiều dài mối nối, thép chờ cột, lớp bê tông bảo vệ, tình trạng hố móng, cốp pha và bề mặt thép.

Đây là bước bắt buộc để phát hiện lỗi trước khi bê tông che khuất kết cấu thép.

Bước 7: Đổ bê tông móng và kiểm soát sau đổ

Chỉ đổ bê tông khi cốt thép đã được nghiệm thu đạt yêu cầu. Trong quá trình đổ, cần thi công liên tục, đầm bê tông kỹ, tránh để thép, con kê hoặc thép chờ bị xô lệch. Không để công nhân giẫm đạp làm cong thép.

Sau khi đổ, cần bảo dưỡng bê tông đúng thời gian, đồng thời lưu lại hình ảnh, biên bản nghiệm thu và nhật ký thi công để đối chiếu khi cần.

Kinh-nghiem-thuc-te-tu-cac-ky-su-nami-design

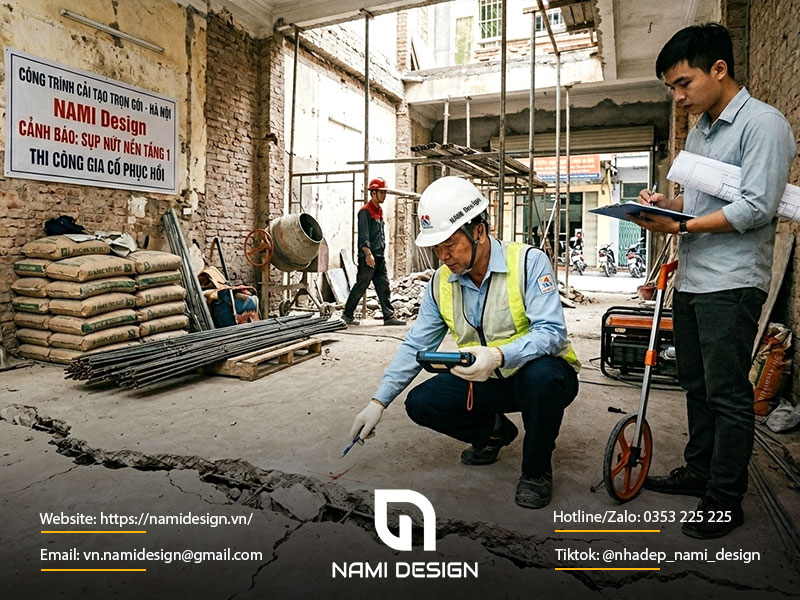

Móng nhà bị nứt hỏng nghiêm trọng do thi công thép chủ móng băng sai cách

Lời kết

Bố trí thép móng băng đúng kỹ thuật là bước quan trọng giúp công trình đạt khả năng chịu lực ổn định, hạn chế nứt lún và đảm bảo độ bền lâu dài.

Trong quá trình thi công, chủ nhà cần đặc biệt kiểm tra các hạng mục như thép bản móng, thép dầm móng, thép đai, thép chờ cột, chiều dài neo nối và lớp bê tông bảo vệ trước khi cho phép đổ bê tông.

Nếu bạn cần tư vấn thiết kế kết cấu, kiểm tra bản vẽ móng hoặc thi công nhà ở trọn gói đúng kỹ thuật, NAMI Design có thể đồng hành từ giai đoạn khảo sát, thiết kế đến thi công thực tế. Liên hệ Hotline/Zalo: 0353 225 225 hoặc Email: vn.namidesign@gmail.com để được hỗ trợ chi tiết.
